当前学科:机电工程管理与实务
  • 题目: 题干

    背景
    A安装公司承包某大楼的建筑电气工程施工。工程内容有地下变电所、配电干线、室内配线、照明系统。合同约定:主要设备(三相电力变压器、成套配电柜)由业主采购,其他设备及材料由A安装公司采购。大楼的一次结构已完工,大楼的二次结构、装饰工程由B建筑公司承包施工。

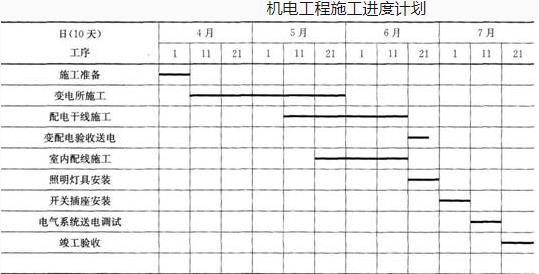

    A安装公司项目部进场后,依据B建筑公司提供的二次结构、装饰工程的施工进度计划等资料,编制了建筑电气工程的施工方案、施工进度计划(见下表)。在施工方案中合理安排了变压器、成套配电柜、插接式母线槽的施工程序。在制定施工进度计划时,要求设备材料采购与施工进度合理搭接。
    A安装公司积极与B建筑公司协调,使电气工程的施工符合装饰工程的施工进度计划,A安装公司和B建筑公司共同实施对大楼的建筑装饰、电气工程等工程的竣工验收,使机电工程按合同要求完工。

    A公司项目部在编制施工进度计划时应采用哪种表示方式?有什么优点?

    三相电力变压器最迟到货时间是哪天?安装工序主要有哪些?

    成套配电柜最迟到货时间是哪天?安装工序主要有哪几项?

    施工进度计划的调整内容有哪些?


      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索


    推荐知识点:
