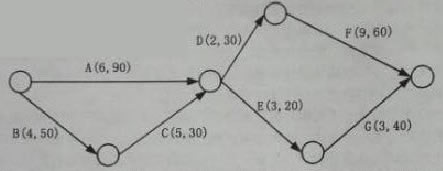

一个信息系统集成项目有A、B、C、D、E、F、G共7个活动。各个活动的顺序关系、计划进度和成本预算如下图所示,大写字母为活动名称,其后面括 号中的第一个数字是该活动计划进度持续的周数,第二个数字是该活动的成本预算,单位是万元。该项目资金分三次投入,分别在第1周初、第10周初和第15周 初投入资金。
项目进行的前9周,由于第3周时因公司有个临时活动停工1周。为赶进度。从其他项目组中临时抽调4名开发人员到本项目组。第9周末时,活动A、B和C的信息如下,其他活动均未进行。 活动A:实际用时8周,实际成本100万元,已完成100% 活动B:实际用时4周,实际成本55万元,已完成100% 活动C://实际用时5周,实际成本35万元,已完成100% 从第10周开始,抽调的4名开发人员离开本项目组,这样项目进行到第14周末的情况如下,其中由于对活动F的难度估计不足,导致了进度和成本的偏差。 活动D://实际用时2周,实际成本30万元,已完成100%; 活动E://实际用时0周,实际成本0万元,已完成0% 活动F://实际用时3周,实际成本40万元,已完成20% 活动G://实际用时0周,实际成本0万元,已完成0% [问题3]请计算项目进行到第15周时的成本偏差(CV)和进度偏差(SV),并分析项目的进展情况
