当前学科:建筑工程管理与实务
  • 题目: 题干

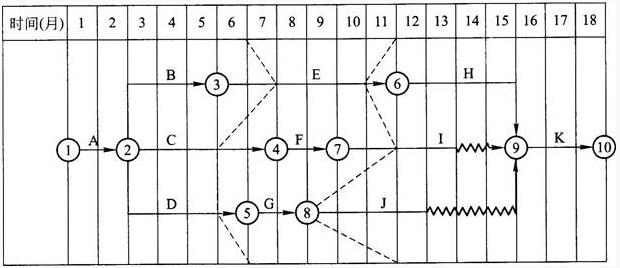

    某公司中标某沿海城市一栋办公楼工程,该公司进场后,对整个工程各工序进行划分,编制双代号时标网络图,并根据6月底、11月底进度检查实际情况,在网络图中标出两次检查的实际进度前锋线,如下图所示:
    在工程施工过程中发生以F事件:
    事件一:施工单位施工至工作H时,该沿海城市遭受海啸袭击,使该工作持续时间延长了2个月。经评估,施工单位人工费、机械费、临时建筑损失18万元。建筑物受到海水侵蚀,清理、返工费用25万元,施工单位提出了工期2个月、费用43万元的索赔要求。
    事件二:施工单位施工至I工作时,由于建设单位供应材料的质量问题,造成施工单位人工费、机械费损失5万元。同时造成持续时间延长2个月。施工单位提出了工期、费用索赔要求。

    根据时标网络图进度前锋线分析6月、11月底工程的实际进展情况。

    根据11月底的检查情况,试绘制从12月开始到工程结束的时标网络计划。

    事件一中,施工单位的各项索赔是否成立?并分别说明理由。

    事件二中,施工单位的各项索赔是否成立(不考虑事件一的影响)?并分别说明理由。
