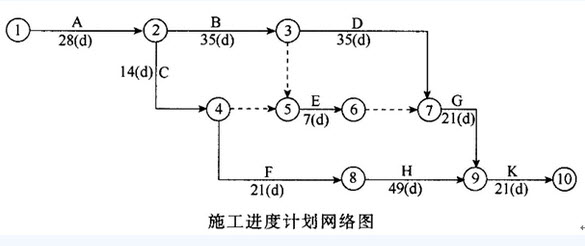

某水电站工程,经批准的施工进度计划网络图如下图所示

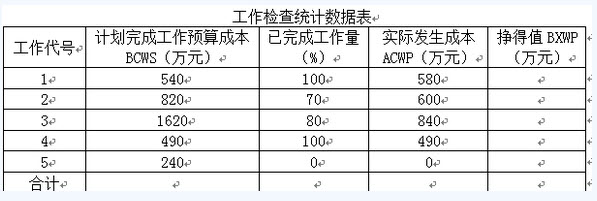

施工中发生了以下事件: 事件1:A工作因设计变更停工10d; 事件2:B工作因施工质量问题返工,延长工期7d; 事件3:E工作因建设单位供料延期,推迟3d施工; 事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。 在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。 统计数据见下表:
施工总承包单位可否就事件1~3获得工期索赔?分别说明理由。
