背景材料:

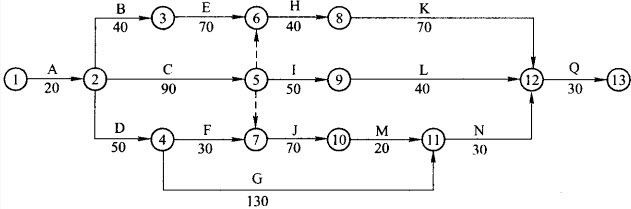

某公路工程,合同价4000万元,合同工期270d。合同条款约定:①工程预付款为合同价的10%,开工当月一次性支付;②工程预付款扣回时间及比例:自工程款(含工程预付款)支付至合同价款的60%的当月起,分两个月平均扣回;③工程进度款按月支付;④工程质量保证金按月进度款的5倍扣留;⑤钢材、水泥、沥青按调值公式法调价,权重系数分别为0.2、0.1、0.1,其中钢材基期价格指数为100。施工合同签订后,施工单位向监理提交了如下图所示的进度计划,并得到监理批准。前6个月(即1~6月份)每月完成的工作量见下表:
