当前学科:现代咨询方法与实务
  • 题目: 题干

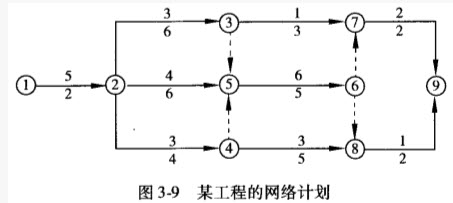

    某工程的网络计划如图3-9所示,图中每根箭线上方数值为该工作每月计划投资额(万元/月),下方数值为该工作持续时间(月)。工程进行到第10个月底的时候检查了工程进度。

    在表3-37中将该网络计划转化成时标网络计划(按最早开始时间绘制),并指出该网络计划的计算工期、关键线路和工作⑦→⑨→④→⑧→②→④的总时差和自由时差。

    当工程施工进行到第10个月底时,实际进度情况为:工作①→②、②→③、②→⑤与②→④已按计划完成;工作③→⑦拖延1个月,工作⑤→⑥提前2个月;工作④→⑧拖延1个月。请在上述时标网络中画出第10个月底实际进度前锋线,并分析各项工作是否影响工期。

    该工程已完工程实际投资累计值见表3-38。若满足问题2的条件,试分析第10个月底的投资偏差,并且用投资概念分析进度偏差。


      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索
