当前学科:建设工程监理案例分析
题目:
简答题

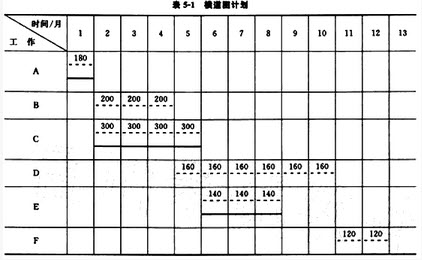

某工程按最早开始时间安排的横道图计划见表5-1,虚线上方数字为该工作每月的计划投资额(单位:万元)。该工程施工合同规定,工程于1月1日开工,按季度综合调价系数调价。在施工过程中,各工作的实际工程量和持续时间均与计划相同。
第2个月至第7个月的已完工程计划投资各为多少?将结果填入表5-2。
