当前学科:公路工程管理与实务
  • 题目: 题干

    背景资料

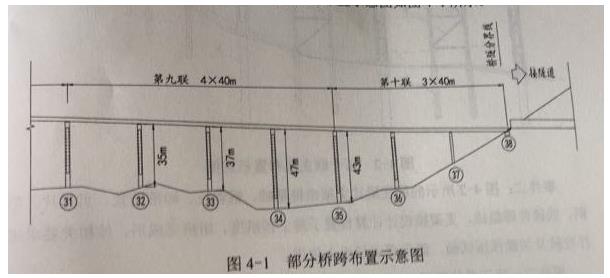

    某10联现浇预应力混凝土连续箱梁桥地处山岭重丘区,跨越河谷,起点与另一特大桥相连,终点与一隧道相连。部分桥跨布置示意图如图4-1所示。

    图4-1部分桥跨布置示意图
    该项目在招投标和施工过程中发生如下事件:
    事件一:招标文件中的设计文件推荐连续箱梁采用移动模架法施工,因现场场地受阻、模架在该桥梁终点处的隧道内拼装,然后前移逐孔施工。但某施工单位进场后,发现隧道标未开工(另一施工单位承担该隧道施工),无法按时提供移动模架拼装场地。经桥梁施工单位提出,建设单位、设计单位和监理单位确认,暂缓第十联施工,而从第九联开始施工。因第九联桥墩墩身较高,移动模架采用桥下组拼、整体垂直提升安装方案,第十联箱梁待隧道贯通后采用桩柱梁式支架(第十联支架布置示意图见图4-2)施工,由此造成工期推迟一个月。上述方案上报相关单位并经批复后开始施工,根据相关规定,施工单位提出了以下索赔要求:
    ①移动模架桥下组拼场地处理费用;
    ②工期延长一个月按天索赔增加的现场管理费;
    ③移动模架垂直提升安装费用;
    ④第十联支架摊销费用;
    ⑤因第十联改为支架而损失的模架摊销费。

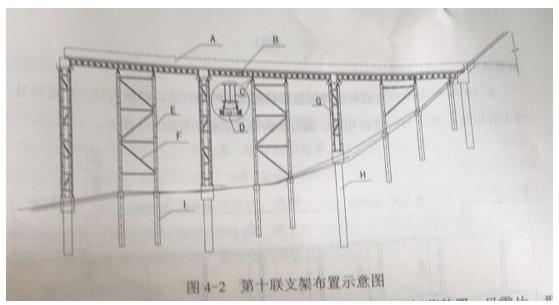

    事件二:图4-2所示的桩柱梁式支架由桩基础、钢管柱、卸落装置、贝雷片、型钢、联接件等组成,支架按设计计算设置了施工预拱度。组拼完成后,按相关要求进行检验及加载预压试验,满足要求后投入使用。
    事件三:施工单位按照《公路工程施工安全技术规范》要求,编制了支架施工专项方案,该方案经施工单位审核,由技术负责人签字后,报监理工程师审查批准后实施。

    事件二中,支架施工预拱度的设置应考虑哪些主要因素?


      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索


    推荐知识点:
