当前学科:水利工程管理与实务
  • 题目: 简答题

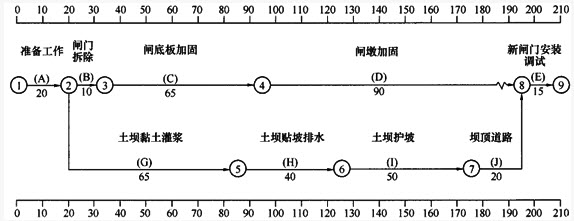

    某水库除险加固工程内容有:溢洪道的闸墩与底板加固,闸门更换;土坝黏土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划并通过监理机构审核,绘制的时标网络图如下(单位:天)。施工中发生如下事件:事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77天。事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17天。事件4:D工作的进度情况如下表。 问题1.指出计划工期和关键线路,指出C工作和D工作的自由时差和总时差。 2.分别指出事件1~事件3的责任方,并说明影响计划工期的天数。 3.根据事件4,计算D工作在第60天末,计划应完成的累计工作量(万元),实际已完成的累计工作量(万元),分别占D工作计划总工作量的百分比;实际比计划超额(或拖欠)工作量占D工作计划总工作量的百分比。 4.除A、C、E工作外,其他工作均按计划完成,计算工程施工的实际工期;承包人可向发包人提出多少天的延期要求。

      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索
