当前学科:公路工程管理与实务
  • 题目: 题干

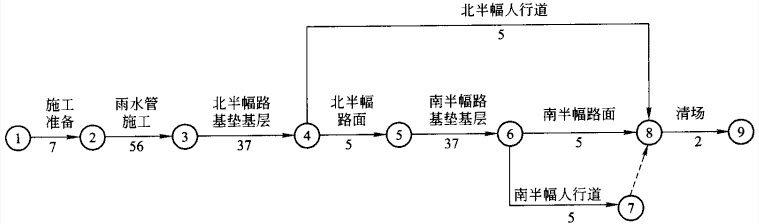

    背景材料:某道路改建工程A合同段,道路正东西走向,全长973.5m,车行道宽度15m,两边人行道各3m与道路中心线平行且向北,需新建DN800mm雨水管道973m。新建路面结构为150mm厚砾石砂垫层,350mm厚二灰混合料基层,80mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。合同规定的开工日期为5月5日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通,工程施工时正值高温台风季节。某道路公司中标该工程以后,编制了施工组织设计,按规定获得批准后,开始施工。施工组织设计中绘制了以下的总体施工网络计划图:
    网络图中,雨水管施工时间已包含连接管和雨水口的施工时间;路基、垫层、基层施工时间中已包含旧路翻挖、砌筑路缘石的施工时间。为保证SMA改性沥青面层施工质量,施工组织设计中规定摊铺温度不低于160℃,初压开始温度不低于150℃,碾压终了的表面温度不低于90℃;采用振动压路机,由低处向高处碾压,不得用轮胎压路机碾压。

    指出本工程总体施工网络图计划中的关键线路。

    补全本工程SMA改性沥青面层碾压施工要求。

    根据总体施工网络图,指出可采用流水施工压缩工期的分项工程。

    将本工程总体施工网络计划改成横道图,横道图格式如下:


      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索


    推荐知识点:
