当前学科:建筑工程管理与实务
  • 题目: 题干

    某建筑工程项目,在基础施工时,施工人员发现了有研究价值的古墓,监理机构及时采取措施并按有关程序处理了该事件。

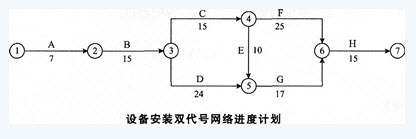

    设备安装工程开始前,施工单位依据总进度计划的要求编制了如下图所示的设备安装双代号网络进度计划(时间单位:d),并得到了总监理工程师批准。

    简述项目监理机构处理古墓事件的程序,并分析由此事件导致的费用增加由谁承担?工期可否顺延?

    设备安装工程具备试车条件时,单机无负荷试车和无负荷联动试车应分别由谁组织试车?

    请对B、C、D、E、F、H六项工作的设备安装及试车结果没通过的责任进行界定。

    设备安装工程的计划工期和应批准顺延工期各是多少?应补偿施工单位多少费用?


      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索
