  • 题目: 题干

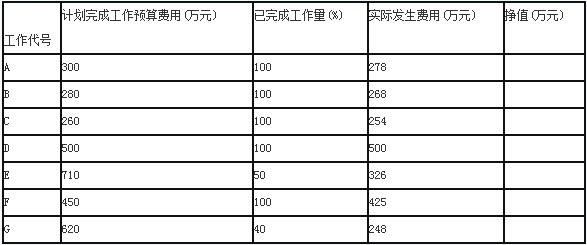

    某施工项目进展到第15周后,对前14周的工作进行统计检查,有关情况如下表所示:

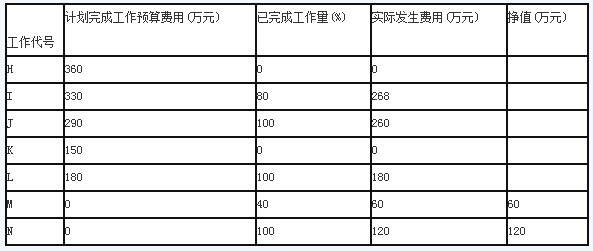

    续表

    注:工作M、N原没有计划,统计时已经进行了,施工;工作L、J虽有计划,但是并没有施工。
    问题

    简述挣值法中三参数(费用值)的代号及含义。

    求出前14周每项工作的BCWP及14周末的BCWP。

    计算14周末的合计BCWS、ACWP。

    计算14周的CV与SV,并分析成本和进度情况。

    计算14周的CPI、SPI,并分析成本和进度情况。
