当前学科:机电工程管理与实务
  • 题目: 题干

    背景:
    ——合理安排起重机,提高设备利用率

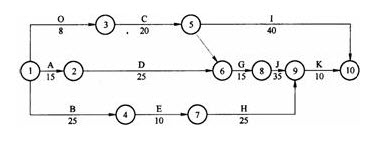

    业主与工程公司签订了某机电工程项目施工合同,业主与工程公司就施工进度安排取得了一致意见(进度计划见网络图),施工过程e和g工作共同用一台塔吊。
    施工过程中由于业主图纸送达延误,致使b工作推迟10天。如图所示。


    问题: (1)在原计划网络图的条件下,计算计划工期,找出关键线路,并分析如果先e后g工作使用塔吊,塔吊的合理进场时间。 (2)用图示说明先g后e工作使用塔吊的工作关系。 (3)在b工作延误条件下,采取先e后g工作使用塔吊,用图示说明工作关系,并确定b工作延误对工期变化是否有影响。 (4)由于b工作延误10天,塔吊使用顺序变为先e后g。业主提出,为确保工期将j工作压缩5天是否可行?若可行,施工单位提出下列要求:j工作压缩5天增加赶工费25000元,塔吊闲置15天每天补偿塔吊租赁费600元;由于b工作延误10天造成其他有关机械闲置,人员窝工损失等综合损失45000元。施工单位上述要求是否合理?


      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索
