当前学科:机电工程管理与实务
  • 题目: 简答题

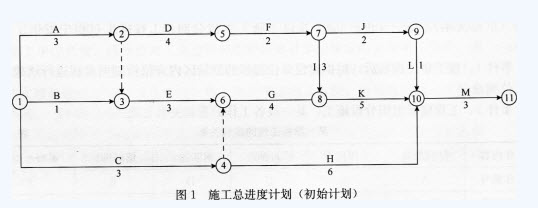

    某实行监理的机电工程,合同约定,吊装机械闲置补偿费600元/台班(单独计算,不计入直接费)。经项目监理机构审核批准的施工总进度计划如图1所示(时间单位:月)。 施工过程中发生F列事件: 事件1:开工后,建设单位提出工程变更,致使工作E的持续时问延长2个月,吊装机械闲置30台班。 事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。 事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现设备的部分部件损坏,调换损坏的部件使工作1的持续时问延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。 事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。 事件4发生后,预计工程实际工期为多少?项目监理机构认为建设单位要求缩短合同T期不妥县否正确7说明理由。

      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索
