    背景材料:
    某公司承接了一个5000t级泊位码头的基槽开挖工程,挖泥工程量为20万m3,公司组织了项目经理部,在编制施工组织设计时,根据泊位施工的节点工期要求,基槽开挖的作业天数为45天。适宜施工的船型为抓斗式挖泥船。该公司闲置8m3抓斗式挖泥船1组,但是,调遣至该工地需增加往返调遣费共计36万元。据调查,当地也有同类型船舶2组可供

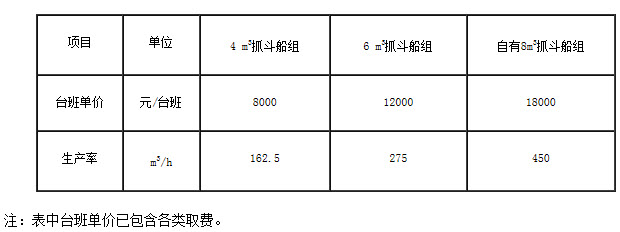

    选择(有关参数见下表)

    问题: 1.每日按3个台班施工,挖泥船组的时间利用率为80%,各船组独立完成施工任务需多少天?(工期结果不足1天的按1天计),哪几组船能满足节点工期要求? 2.试比较在满足节点工期要求的船组中,哪个船组成本最低? 3.假定自有的8m3抓斗船组闲置1天的折旧等停置台班损失为8500元,整个调遣过程需12天,若使用本公司自有8m3抓斗船组,可减少停置费多少? 4.经公司领导与项目经理研究,并通过经济比较,决定使用本公司自有8m3抓斗船组,试从经济角度分析有哪几条理由?
