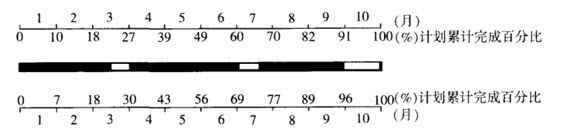

对某工程施工过程当中的某工作实际进度进行检查后,绘制如下进度计划对比分析图,具体各阶段计划进度与实际进度如下图所示。
本工程第一次停顿的原因是由于施工时段正值梅雨季节,连续降雨导致无法正常施工。承包商针对第一次停顿的工期延误向建设单位提出相应工期索赔(索赔工期与实施发生延误时间一致)。 【问题】 1.该工作是否按预计进展完成,简述理由。 2.简要比较该工作第4月和前7个月的实际进度与预计进度情况。 3.该工作实际进行过程当中,第4月到第6月是否为匀速进展,并简述理由。 4.该工作实际进行过程当中,共几次停顿?分别在什么时间段? 5.承包商针对第一次停顿的工期索赔是否成立?并说明理由。
