当前学科:市政工程管理与实务
  • 题目: 题干

    背景资料

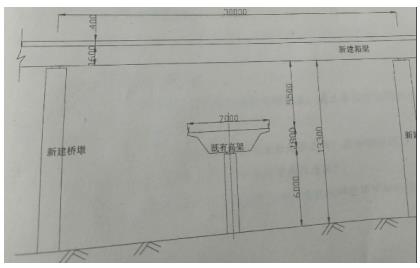

    某桥梁工程项目的下部结构已全部完成,受政府指令工期的影响,业主将尚未施工的上部结构分成A、B二个标段,将B段重新招标。桥面宽度17.5m,桥下净空6m,上部结构设计为钢筋混凝土预应力现浇箱梁(三跨一联),共40联。原施工单位甲公司承担A标段,该标段施工现场系既有废弃公路无需处理,满足支架法施工条件,甲公司按业主要求对原施工组织设计进行了重大变更调整;新中标的乙公司承担B标段,因B标施工现场地处闲置弃土场,地域宽广平坦,满足支架法施工部分条件,其中纵坡变化较大部分为跨越既有正在通行的高架桥段,新建桥下净空高度达13.3m(见下图)。
    甲、乙两公司接受任务后立即组织力量展开了施工竞赛。甲公同利用既有公路作为支架基础,地基承载力符合要求。乙公司为赶工期,将原地面稍作整平后即展开支架搭设工作,很快进度超过甲公司。支架全部完成后,项目部组织了支架质量检查,并批准模板安装。模板安装完成后开始绑扎钢筋。指挥部检查中发现乙公司施工管理存在问题,下发了停工整改通知单。

    支架搭设前技术负责人应做好哪些工作?桥下净高13.3m部分如何办理手续?


      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索
