当前学科:建设工程案例分析
  • 题目: 简答题

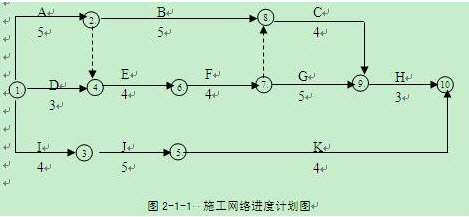

    某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图2-1-1所示。在公司协调会上,设备供应部门提出,工作F、J使用的同种机械只能租赁到1台,因此,该两项工作只能按先后顺序施工。 问题: <1>、从工期控制的角度出发,工作F、J哪一项先施工较合理?说明理由并进行进度计划调整,绘制新网络图。调整后的关键工作有哪些?工期为多少天? <2>、经上述调整后的合理计划被批准为正式进度计划。但在开工后,由于工作I的时间延误,使工作J的开始作业时间推迟3天。工作J每推迟1天开工费用损失500元,总工期每拖延1天罚款700元。受上述事件的影响,该工程的总工期将为多少天?综合费用增加多少元? <3>、在发生问题(2)所述情况后,若通过压缩工作的持续时间来调整进度计划,从经济的角度考虑,应压缩哪些工作的持续时间?每项工作分别压缩多少天?总工期为多少天?相应增加的综合费用为多少元?各项工作可压缩时间及压缩每1天需增加的费用见表2-1-1。 表2-1-1网络调整相关数据表

      答案: <查看本题扣1积分>
