当前学科:建设工程监理案例分析
  • 题目: 题干

    建设工程监理招标与投标
    某施工单位施工一综合楼工程施工某网络计划如图1所示,该计划已经被监理工程师审核批准。

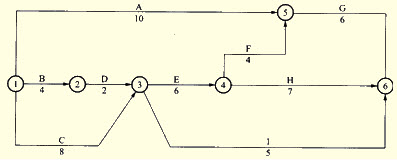

    图1施工网络进度计划

    当计划执行到第5天结束时检查,结果发现工作A已经完成4天的工作量,工作B已完成2天的工作量,工作C已完成3天的工作量,设各项工作为匀速进展,试绘制时标网络计划及实际进度前锋线,并判断实际进度状况对后续工作及总工期的影响。

    如果在开工前监理工程师发出工程变更指令,要求增加一项工作J(持续时间为6天),该工作必须在工作D之后和工作F、H之前进行。试对原网络计划进行调整,画出调整后的双代号网络计划,并判断是否发生了工程延期事件。


      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索
