当前学科:1A420020项目施工进度计划的编制与控制
  • 题目: 未知题型

      背景

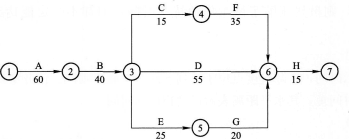

      某单项工程,按如下进度计划网络图组织施工:

      原计划工期是170d,在第75天进行的进度检查时发现:工作A已全部完成,工作B

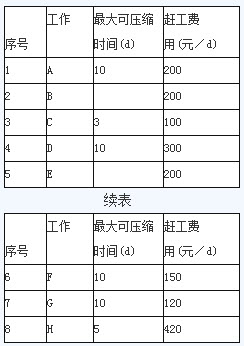

      刚刚开工。由于工作B是关键工作,所以它拖后15d,将导致总工期延长15d完成。本工程各工作相关参数见下表:
