当前学科:市政工程管理与实务
  • 题目: 简答题

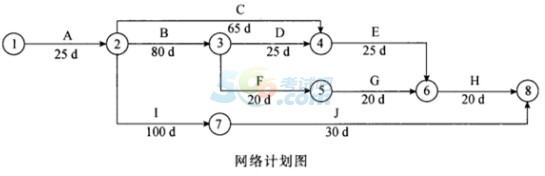

    某市进行市政工程招标,招标范围限定为本省大型国有企业。 甲公司为了中标,联合当地一家施工企业进行投标,并成立了两个投标文件编制小组,一个小组负责商务标编制,一个小组负责技术标编制。 在投标的过程中,由于时间紧张,商务标编写组重点对造价影响较大的原材料、人工费进行了询价,直接采用招标文件给定的分部分项工程量清单进行投标报价;招标文件中的措施费项目只给了项目,没有工程数量,甲公司凭借以往的投标经验进行报价。 招标文件要求本工程工期为180d,技术标编制小组编制了施工组织设计,对进度安排采用网络计划图来表示,如下图所示: 最终形成的技术标包括: ①工程概况及编制说明; ②项目部组成及管理体系和各项保证措施和计划; ③施工部署、进度计划和施工方法选择; ④各种资源需求计划; ⑤关键分项工程和危险性较大工程的施工专项方案。 最终的技术标还应补充哪些内容?

      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索
