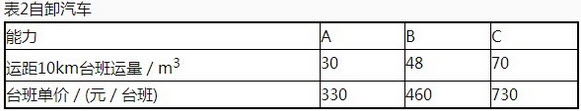

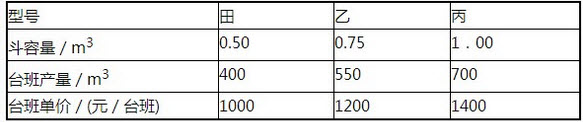

某施工单位承担一土石坝施工任务,该单位对坝基开挖做了施工组织设计,坝基基坑深为5.2m,采用药壶爆破法施工,土方量为9000m3,平均运距为10km,合同工期为8天。该施工单位有甲、乙、丙液压挖掘机各4台、2台、2台,A、B、C自卸汽车各12台、30台、18台,挖掘机的机械利用率为0.9,自卸汽车的机械利用率为0.95,其主要参数见表1、表2。
该工程施工组织设计中采用药壶爆破法开挖坝基石方是否合适?若合适,请说明理由。若不合适,指出合适的施工方法。
若挖掘机和自卸汽车只能取一种,而数量没有限制,如何组合最经济?说明理由。并计算其单方挖运直接费。
若每天一个台班,按上述最经济组合,安排挖掘机和自卸汽车的型号数量不变,应安排多少台、何种型号的挖掘机和自卸汽车,可以完成施工任务?
按上述安排,每立方米土石方的挖、运直接费为多少?列式计算结果。
