当前学科:建筑工程管理与实务
  • 题目: 题干

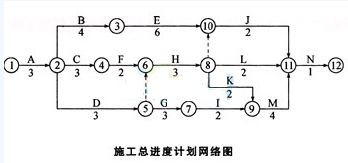

    某办公楼工程,建筑面积18500m2,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心,场地狭小,开挖土方需外运至指定地点。建设单位通过公开招标方式选定了施工总承包单位和监理单位,并按规定签订了施工总承包合同和监理委托合同,施工总承包单位进场后按合同要求提交了总进度计划,如下图所示(时间单位:月),并经过监理工程师审查和确认。
    2015年一级建造师《建筑工程》冲刺卷(第三套)
    合同履行过程中,发生了下列事件:

    事件1:施工总承包单位依据基础形式、工程规模、现场和机具设备条件及土方机械的特点,选择了挖土机、推土机、自卸汽车等土方施工机械,编制了土方施工方案。
    事件2:基础工程施工完成后,在施工总承包单位自检合格、总监理工程师签署“质量控制资料符合要求”的审查意见基础上,施工总承包单位项目经理组织施工单位质量部门负责人、监理工程师进行了分部工程验收。
    事件3:当施工进行到第5个月时,因建设单位设计变更导致工作B延期2个月,造成施工总承包单位施工机械停工损失费13000元和施工机械操作人员窝工费2000元,施工总承包单位提出1项工期索赔和2项费用索赔。

    施工总承包单位提交的施工总进度计划的工期是多少个月?指出该工程总进度计划的关键线路(以节点编号表示)。

    事件1中,施工总承包单位选择土方施工机械的依据还应有哪些?

    根据《建筑工程施工质量验收统一标准》(GB50300),事件2中,施工总承包单位项目经理组织基础工程验收是否妥当?说明理由。本工程地基基础分部工程验收还应包括哪些人员?

    事件3中,施工总承包单位的3项索赔是否成立?分别说明理由。


      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索
