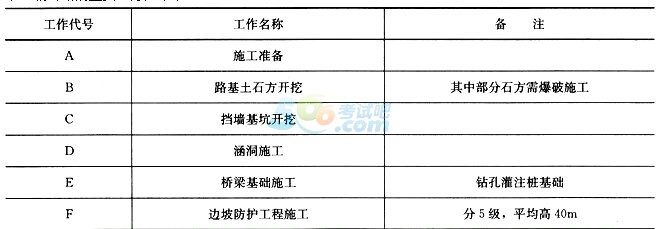

某二级公路的主要工序如下表:

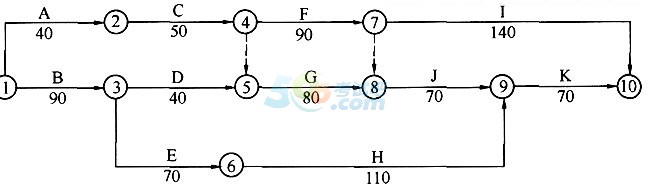

施工单位编制了如下网络计划: 施工中发生了如下事件: 事件一:施工单位在施工过程中发现8的工程量要比合同中的多出7万方,增加了10天的工作量及费用100万元。 事件二:由于施工单位设备故障,导致C工作中断4天。 事件三:由于罕见特大大雨,导致D工作晚开工15天。 针对上述事件中的暂停施工,施工单位在合同规定时间内向监理提出了延期申请和费
用索赔的要求。合同约定,成本损失费为人民币1.5万元/天,利润损失费为人民币0.2万元/天。同时,施工方针对增加的土石方工程量,向监理工程师提出延长工期10天和相应的费用320万元的索赔要求。 计算可索赔的费用。
