当前学科:建筑工程管理与实务
  • 题目: 简答题

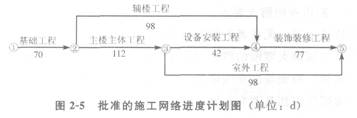

    某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同经甲方批准的施工网络进度计划如图2-5所示。 施工过程中发生如下事件。 事件1:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。 事件2:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工。造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。 事件3:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费用增加6万元。 【问题】 1.原施工网络计划中,关键工作是哪些?计划工期是多少? 2.针对上述每一件事,乙方如提出工期和费用索赔,索赔是否成立?请简述理由。 3.乙方共可得到的索赔工期是多少天?费用为多少元?

      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索
