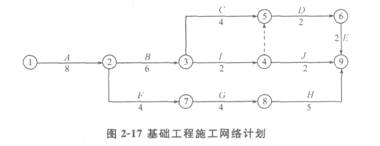

某公司(甲方)与某建筑公司(乙方)订立了基础施工合同,同时又与丙方订立了工程降水合同,基础施工合同约定采用综合单价承包。该基础工程施工网络计划如图2—17所示。
甲、乙双方约定某年6月15日开工,在工程施工中发生了如下事件。
事件1:由于降水施工方(丙方)原因,致使工作J推迟了2d。
事件2:6月21~22日,整个施工现场停电造成停工2d。
事件3:因设计变更,工作B土方工程量由300m3增至350m3,工作持续时间增加1d,该工作综合单价为每立方米50元。
【问题】
1.在不考虑事件1、2、3的情况下,说明该网络计划的关键线路,并指出由哪些工作所组成?
2.在不考虑事件1、2、3的情况下,该工程的总工期是多少天?
3.乙方可以提出工期索赔要求的事件是哪些?请简述理由。
4.工作B的结算价是多少?
答案不对?请尝试站内搜索
