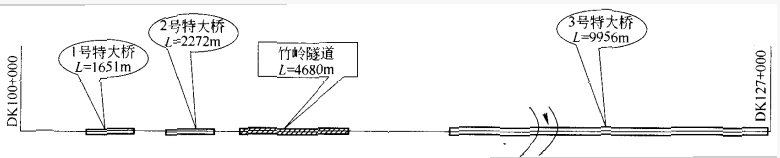

某客运专线土建工程第三合同段,平面示意图如下:除3号特大桥主跨为1-96m提篮拱桥(架桥机可运量通过)外,其余均为32m预应力混凝土简支箱梁。箱梁设计为双线整孔箱梁,约重900t,采用1台架桥机架梁。竹岭隧道均为Ⅱ、Ⅲ级围岩,隧道中间有开辟斜井的条件。该项目总工期为3年,要求开工1.5年后开始架梁。若本标段共有32m简支预应力双线箱梁420孔。用1套900t架桥机架设箱梁平均进度指标2孔/d,箱梁台座上从支模到移梁5d/孔,若箱梁终张后不小于30d方可架设。
问题:1.为使制梁进度与架设进度基本均衡,应设置几个制梁台座?
2.存梁台座应设多少个?
答案不对?请尝试站内搜索
