当前学科:公路工程管理与实务
  • 题目: 题干

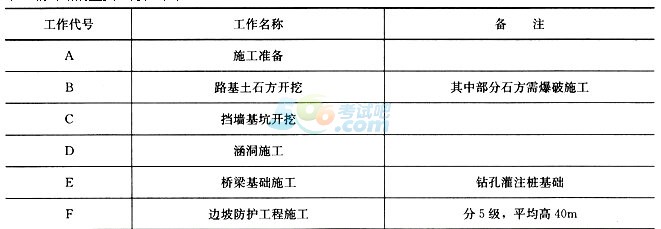

    某二级公路的主要工序如下表:

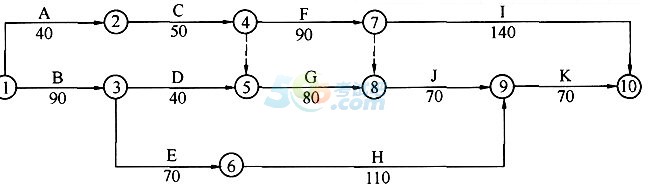

    施工单位编制了如下网络计划:
    施工中发生了如下事件:
    事件一:施工单位在施工过程中发现8的工程量要比合同中的多出7万方,增加了10天的工作量及费用100万元。
    事件二:由于施工单位设备故障,导致C工作中断4天。
    事件三:由于罕见特大大雨,导致D工作晚开工15天。
    针对上述事件中的暂停施工,施工单位在合同规定时间内向监理提出了延期申请和费

    用索赔的要求。合同约定,成本损失费为人民币1.5万元/天,利润损失费为人民币0.2万元/天。同时,施工方针对增加的土石方工程量,向监理工程师提出延长工期10天和相应的费用320万元的索赔要求。


    计算图示网络工期,并指出关键线路。

    针对背景中的网络计划,分别分析B、C、D工作工期索赔和费用索赔的合理性。

    计算可索赔的费用。

    索赔在工程施工中是难免的,列出比较普遍的引起索赔的因素。
