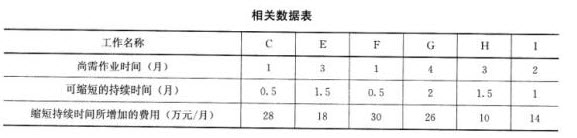

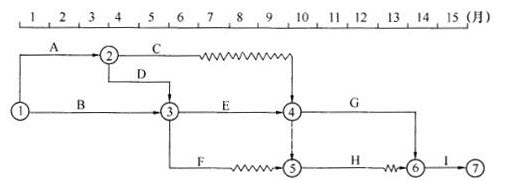

某桥梁工程,合同工期15个月,总监理工程师批准的施工进度计划如下图所示。 工程实施过程中发生下列事件: 事件一:项目监理机构对G工作进行验收时发现该工程质量达不到合格标准,需加固补强,导致直接经济损失60万元。 事件二:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。 截至第8个月末,未完工作尚需作业时间见下表。施工单位按索赔程序向项目监理机构提出了工程延期的要求。
