当前学科:建设工程监理案例分析
  • 题目: 题干

    某工程,签约合同价为30850万元,合同工期为30个月,预付款为签的合同的20%,从开工后第5个月开始分10个月等额扣回。工程质量保证金为签约合同价的3%,开工后每月按进度款的10%扣留,扣留至足额为止。施工合同约定,工程进度款按月结算。因清单工程量偏差和工程设计变更等导致的实际工程量偏差超过15%时,可以调整综含单价。实际工程量增加15%以上时,超出部分的工程量综合单价值系数力0.9,实际工程量减少15%以,上时,减少后剩余部分的工程量综合单价调值系数为1.1。

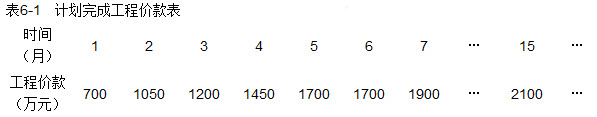

    按照项目监理机构批准的施工组织设计,施工单位计划完成的工程价款见表6-1

    工程实施过程中发生如下事件:
    事件1:由于设计差错修改图纸使局部工程量发生变化,由原招标工程量清单中的1320m3变更为1670m3,相应投标综合单价为378元/m3。施工单位按批准后的修改图在工程开工后第5个月完成工程施工,并向项目监理机构提出了增加合同价款的申请。
    事件2:原工程量清单中暂估价为300万元的专业工程,建设单位组织招标后,由原施工单位357万元的价格中标,招标采购费用共花3万元。施工单位在工程开工后第7个月完成该专业工程施工,并要求建设单位对该暂估价专业工程增加合同价款60万元。

    项目监理机构在第3、5、7个月和第15个月签发的工程款支付证书中实际应支付的工程进度款各为多少万元?(计算结果保留2位小数)


      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索
