当前学科:建设工程监理案例分析
  • 题目: 简答题

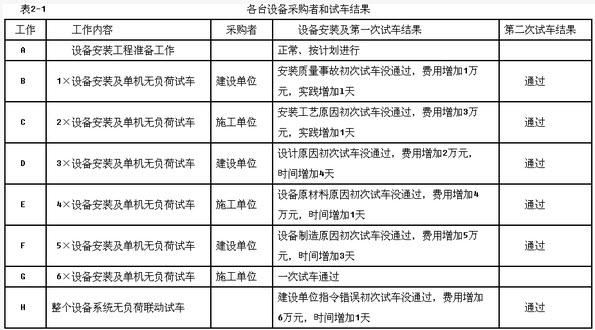

    背景: 某实施监理的工程项目,在基础施工时,施工人员发现了有研究价值的古墓,监理机构及时采取措施并按有关程序处理了该事件。设备安装工程开始前,施工单位依据总进度计划的要求编制了如图2-1所示的设备安装双代号网络进度计划(时间单位:天),并得到了总监理工程师批准。 依据施工合同的约定,设备安装完成后应进行所有单机无负荷试车和整个设备系统的无负荷联动试车。本工程共有6台设备,主机由建设单位采购,配套辅机由施工单位采购,各台设备采购者和试车结果见表2-1。 请对B、C、D、E、F、H六项工作的设备安装及试车结果没通过的责任进行界定。

      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索
