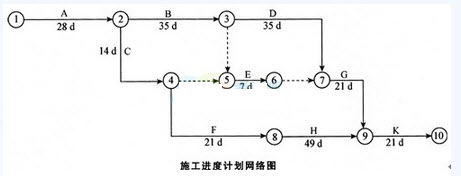

    某建筑工程施工进度计划网络图如下图所示。

    施工中发生了以下事件。
    事件1:A工作因设计变更停工1Od。
    事件2:B工作因施工质量问题返工,延长工期7d。
    事件3:E工作因建设单位供料延期,推迟3d施工。
    事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。
    在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。

    统计数据见下表:

    本工程计划总工期和实际总工期各为多少天?

    施工总承包单位可否就事件1~3事件获得工期索赔?分别说明理由。

    施工现场焊、割作业的防火要求有哪些?

    计算截止到第110天的合计BCWP值。

    计算第110天的成本偏差CV值,并做CV值结论分析。

    计算第110天的进度偏差SV值,并做SV值结论分析。
