当前学科:水利水电工程管理与实务
  • 题目: 题干

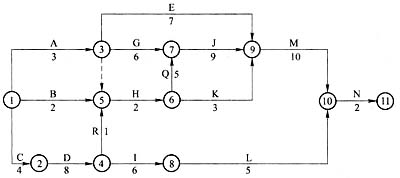

    某项工程项目分解后,根据工作间的逻辑关系绘制的双代号网络计划如图所示。工程实施到第12天末进行检查时各工作进展如下:A、B、C三项工作已经完成,D与G工作分别已完成5天的工作量,E工作完成了4天的工作量。

    该网络计划的计划工期为多少天?

    哪些工作是关键工作?

    按计划的最早进度,D、E、G三项工作是否已推迟?推迟的时间是否影响计划工期?
