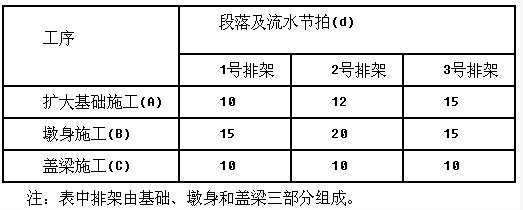

背景材料: 某施工单位承接了-4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。在离本工程不远的江边有丰富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游150m处,施工用砂均取白这里。项目部拟就1~3号排架组织流水施工,各段流水节拍见下表:
根据施工组织和技术要求,基础施工完成后至少10d才能施工墩身。施工期间,还发生了如下事件:事件1:由于业主大型安装设备的进场,业主委托承包商对一旧桥进行加固。加固工程中的施工项目在原合同中有相同项目,承包人要求直接采用相关单价来处理加固费用。事件2:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。事件3:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到施工现场,致使墩身施工推迟了10d开始,承包商拟就此向业主提出工期和费用索赔。 (1)事件2中,隐蔽工程的检查验收项目是否完善?说明理由。并指出检查方式的错误之处。 (2)针对事件3,承包商是否可以提出工期和费用索赔?说明理由。 (3)指出背景资料中施工单位存在的违法行为,以及违反了哪部法律或法规?按有关规定应如何处理?
