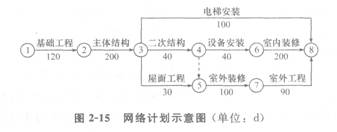

某建筑工程,建筑面积3.8万m2,地下1层,地上16层。施工单位(以下简称“乙方”).与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600d。合同约定工期每提前(或拖后)1d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1d,分包方应赔偿损失l万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误1d,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如图2—15所示。
施工过程中发生了以下事件。
事件1:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人工窝工和施工机械闲置造成乙方直接经济损失10万元。
事件2:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10d,直接经济损失20万元。
事件3:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。
事件4:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。
事件5:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30d,直接费损失0.5万元。
其余各项工作,实际完成工期和费用与原计划相符。
【问题】
1.用文字或符号标出该网络计划的关键线路。
2.指出乙方向甲方索赔成立的事件,并分别说明索赔内容和理由。
3.分别指出乙方可以向大模板供货方和屋面工程劳务分包方索赔的内容和理由。
4.该工程实际总工期多少天?乙方可得到甲方的工期补偿为多少天?工期奖(罚)款
是多少万元。5.乙方可得到各劳务分包方和大模板供货方的费用赔偿各是多少万元?
6.如果只有室内装修工程有条件压缩工期,在发生以上事件的前提条件下,为了能最大限度地获得甲方的工期奖,室内装修工程工期至少应压缩多少天?
答案不对?请尝试站内搜索
