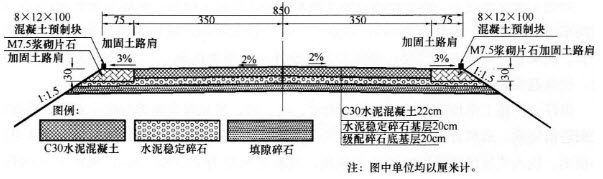

    某施工单位承接了长55.8km的平原区二级公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石。全线均为填方路堤,平均填方高度为2~4m,填方边坡坡面未做坡面防护处理。路面结构如下图所示。

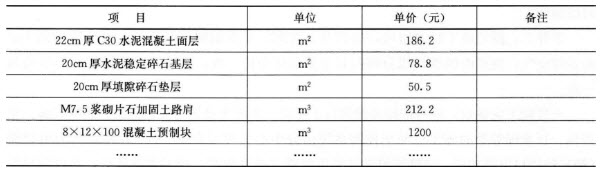

    该工程采用清单计价,施工合同中的清单单价部分摘录见下表:

    施工单位采用轨道式摊铺机摊铺机进行面层施工。在进行混凝土面层铺筑前,施工单.位做的准备工作有:模板的加工与制作测量放线、导线敷设、铺设轨道、摊铺机就位和调试。现将施工单位的部分技术要点摘录如下:
    ①施工中采用一次性塑料模板;
    ②模板拆除应在混凝土抗压强度不小于5.0MPa时方可进行;
    ③根据拌和物的黏聚性、均质性及强度稳定性试拌确定最佳拌和时间;
    ④混凝土入模前,应检查坍落度,控制在配合比要求坍落度±1cm范围内;
    ⑤采用清除接缝中夹杂的砂石等后,及时做灌浆处理。

    补充面层施工前准备工作的漏项。

    改正面层施工技术要点中的错误之处。

    写出图中8×12×100预制块构筑物的名称和作用。

    写出背景图中排除路面表面水至路基范围之外的途径。

    计算M7.5浆砌片石加固土路肩的合同造价。
