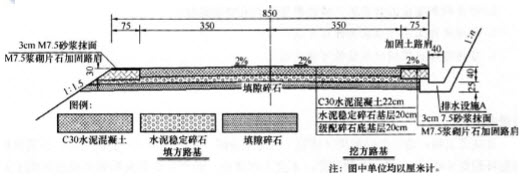

当前学科:公路工程管理与实务
  • 题目: 简答题
    某施工单位承接了长35.5km的山区二级公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石。路面结构如下图所示。 施工单位采用路拌法施工水泥稳定碎石基层。现将施工单位的部分技术要点摘录如下: ①确定水泥用量。根据规范“当水泥稳定中、粗粒土做基层时,应控制水泥剂量不超过6%水泥剂量”,为达到最佳强度要求,施工时的水泥用量采用规范规定的最大值6%。 ②纵缝的处理。水泥稳定碎石层的施工应该避免纵向接缝,在必须分两幅施工时,纵缝必须斜接,不得垂直相接。 ③水泥稳定碎石碾压时,应重叠1/2轮宽,前轮必须超过两段的接缝处,前轮压完路面全宽时,即为一遍。 逐条改正水泥稳定碎石基层施工技术要点中错误之处。
