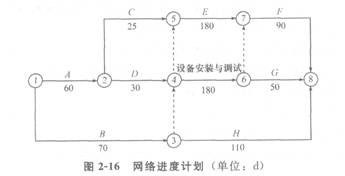

      某工程项目,业主通过招标与甲建筑公司签订了土建工程施工合同,包括A、B、C、D、E、F、G、H八项工作,合同工期360d。业主与乙安装公司签订了设备安装施工合同,包括设备安装与调试工作,合同工期l80d。通过相互的协调,编制的网络进度计划如图2—16所示。

      该工程施工过程中发生了以下事件。
      (1)事件1:基础工程施工时,业主负责供应的钢筋混凝土预制桩供应不及时,使A工作延误7d。
      (2)事件2:B工作施工后进行检查验收时,发现一预埋件埋置位置有误,经核查,是由于设计图纸中预埋件位置标注错误所致。甲建筑公司进行了返工处理,损失5万元,且使B工作延误15d。
      (3)事件3:甲建筑公司因人员与机械调配问题造成C工作增加工作时间5d,窝工损失2万元。
      (4)事件4:乙安装公司设备安装时,因接线错误造成设备损坏,使乙安装公司安装调试工作延误5d,损失12万元。发生以上事件后,施工单位均及时向业主提出了索赔要求。
      【问题】
      1.施工单位对以上各事件提出索赔要求,分析业主是否应给予甲建筑公司和乙安装公司工期和费用补偿。
      2.如果合同中约定,由于业主原因造成延期开工或工期延期,每延期1d补偿施工单位6000元,由于施工单位原因造成延期开工或工期延误,每延误1d罚款6000元。计算施工单位应得的工期与费用补偿各是多少?
      3.该项目采用预制钢筋混凝土桩基础,共有800根桩,桩长9m。合同规定:桩基分项工程的综合单价为180元/m;预制桩由业主购买供应,每根桩按950元计。计算甲建筑公司桩基础施工应得的工程款是多少?
      (注:计算结果保留一位小数。)
