当前学科:市政工程管理与实务
  • 题目: 题干

    背景资料
    某公司承包一座雨水泵站工程,泵站结构尺寸为23.4m(长)×13.2m(宽)×9.7m(高),地下部分深度5.5m,位于粉土、砂土层,地下水位为地面下3.0m。设计要求要求基坑采用明挖放坡,每层开挖深度不大于2.0m,坡面采用锚杆喷射混凝土支护基坑周边设置轻型井点降水。

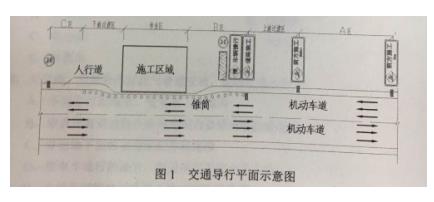

    基坑临近城市次干路,围挡施工占用部分现况道路,项目部编制了交通导行图(图1)。在路边按要求设置了A区、上游过渡区、B区、作业区、下游过渡区、C区6个区段,配备了交通导行标志、防护设施、夜间警示信号。
    基坑周边地下管线比较密集,项目部针对地下管线距基坑较近的现况制定了管理保护措施,设置了明显的标识。
    1.项目部的施工组织设计文件中包括质量、进度、安全、文明环保施工、成本控制等保证措施;基坑土方开挖等安全专项施工技术方案,经审批后开始施工。
    2.为了能在雨期前完成基坑施工,项目部拟采取以下措施:
    (1)采用机械分两层开挖;
    (2)开挖到基底标高后一次完成边坡支护:
    (3)机械直接开挖到基底标高夯实后,报请建设、监理单位进行地基验收。

    指出项目部拟采取加快进度措施的不当之处,写出正确的做法。
