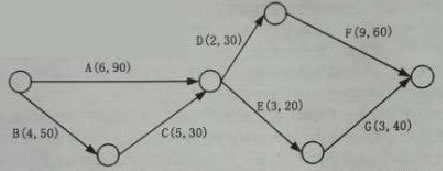

    一个信息系统集成项目有A、B、C、D、E、F、G共7个活动。各个活动的顺序关系、计划进度和成本预算如下图所示,大写字母为活动名称,其后面括 号中的第一个数字是该活动计划进度持续的周数,第二个数字是该活动的成本预算,单位是万元。该项目资金分三次投入,分别在第1周初、第10周初和第15周 初投入资金。

    [问题1]在不影响项目总体工期的前提下,制定能使资金成本最优化的资金投入计划。请计算三个资金投入点分别要投入的资金量并写出在此投入计划下项目各个活动的执行顺序。

    [问题2]请计算项目进行到第9周末时的成本偏差(CV)和进度偏差(SV),并分析项目的进展情况

    [问题3]请计算项目进行到第15周时的成本偏差(CV)和进度偏差(SV),并分析项目的进展情况

    [问题4]若需要项目第15周计算完工尚需成本(ETC)和完工估算成本(EAC),采用哪种方式计算更适合?写出计算公式
