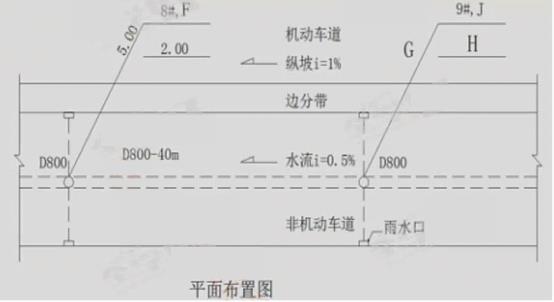

某公司承建一段新建城镇道路工程,其雨水管位于非机动车道,设计采用D800mm钢筋混凝土管,相邻井段间距40m,雨水井段平面布置如下图所示,类型一致。
施工前,项目部对部分相关技术人员的职责,管道施工工艺流程,管道施工进度计划,分部分项工程验收等内容规定如下:
(1)由A(技术人员)具体负责:确定管线中线、检查井位置与沟槽开挖边线。
(2)由质检员具体负责:沟槽回填土压实度试验;管道与检查井施工完成后,进行管道B试验(功能性试验)
(3)管道施工工艺流程如下:沟槽开挖与支护→C→下管、排管、接口→检查井砌筑→
管道功能性试验→分层回填土与夯实。
(4)管道验收合格后转入道路路基分部工程施工,该分部工程包括填土、整平、压实等工序,其质量检验的主控项目有压实度和D。

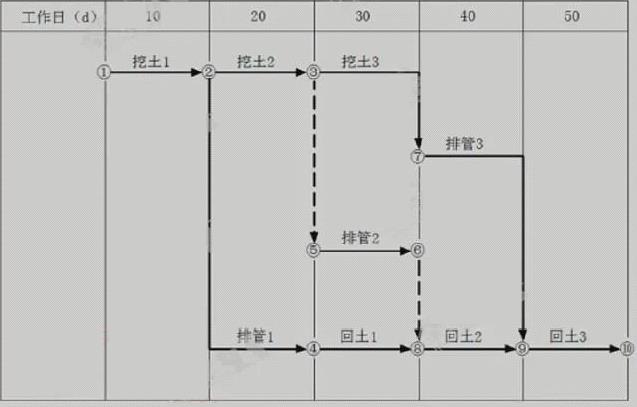

(5)管道施工划分为三个施工段,时标网络计划如下图所示(2条虚工作需补充)
答案不对?请尝试站内搜索
