当前学科:水利水电工程管理与实务
  • 题目: 简答题

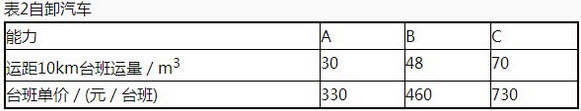

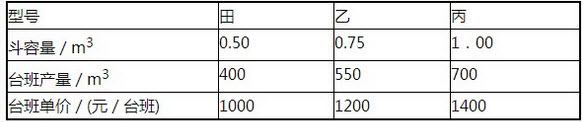

    某施工单位承担一土石坝施工任务,该单位对坝基开挖做了施工组织设计,坝基基坑深为5.2m,采用药壶爆破法施工,土方量为9000m3,平均运距为10km,合同工期为8天。该施工单位有甲、乙、丙液压挖掘机各4台、2台、2台,A、B、C自卸汽车各12台、30台、18台,挖掘机的机械利用率为0.9,自卸汽车的机械利用率为0.95,其主要参数见表1、表2。 按上述安排,每立方米土石方的挖、运直接费为多少?列式计算结果。
