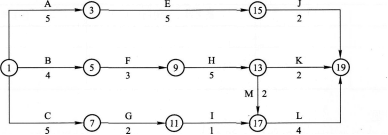

背景 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示: 由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。 工作G完成后,由于业主变更施工图纸,使工作1停工待图2个月。但业主要求仍按原合同工期完工,施工单位向业主索赔I工作赶工费用3万元(已知工作1赶工费每月1.5万元)。
答案: <查看本题扣1积分>
查看答案
答案不对?请尝试站内搜索
