    某工程项目施工合同为总费用单价合同,合同总价为560万元,合同工期为6个月,施工合同规定:   
    (1)开工前业主向施工单位支付合同价20%的预付款。 
    (2)业主自第一个月起,从施工单位的应得工程款中按10%的比例扣留保留金,保留金限额暂定为合同价的5%,保留金到第三个月底全部扣完。 
    (3)预付款在最后两个月扣除,每月扣50%。 
    (4)工程进度按月结算,不考虑调价。 
    (5)业主供料价款在发生当月的工程款中扣回。 
    (6)若施工单位每月实际完成的产值不足计划产值的90%时,业主可按实际完成产值的8%的比例扣留工程进度款,在工程竣工结算时将扣留的工程进度款退还施工单位。
    该工程施工进入第四个月时,由于业主资金出现困难,合同被迫终止。经过双方谈判,施工单位仅提出以下费用补偿要求:施工现场存有为本工程购买的特殊工程材料,该材料还未投入使用,未包括在进度付款中,计50万元。(如果计算结果为小数,保留两位小数。)

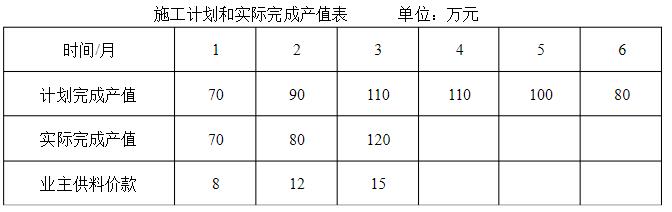

    该工程的工程预付款是多少万元?应扣留的保留金为多少万元?

    第一个月到第三个月造价工程师各月签证的工程款是多少?应签发的付款凭证金额是多少万元?

    合同终止时业主已支付施工单位各类工程款多少万元(包括预付款)?

    合同终止后施工单位提出的补偿要求是否合理?业主应补偿多少万元?

    合同终止后,业主同意退还已扣的保留金和进度款,业主共应向施工单位支付累计多少万元的工程款(包括需要退还的保留金和进度款)?合同终止后业主还应向施工单位支付多少万元的工程款?

    如果整个合同顺利实施,最终合同总价款为660万元,假设合同双方约定采用比例法确定工期顺延,则该工程的合法工期为多少个月?施工单位可以获得多少个月的工期赔偿?
