当前学科:港口与航道管理与实务
  • 题目: 题干

    背景材料:

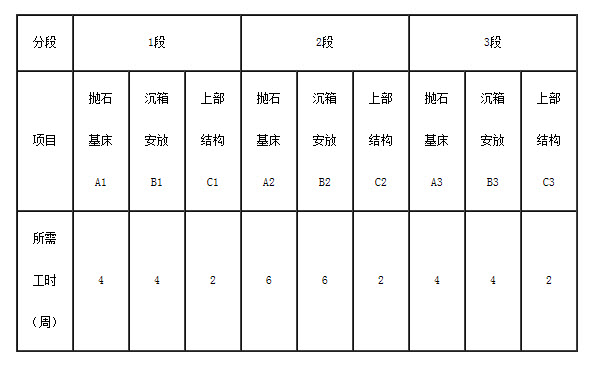

    某重力式码头主体工程施工分3个流水段进行,段间、段内施工工艺互无干扰。抛石基床(包括挖泥、抛石、整平)、沉箱安放(包括预制、出运、安装、箱内填料)、上部结构(包括沉箱封顶混凝土、胸墙及面层混凝土浇筑)分项工程各只有一个专业施工队施工。各分项工程所需工时如下表所列:

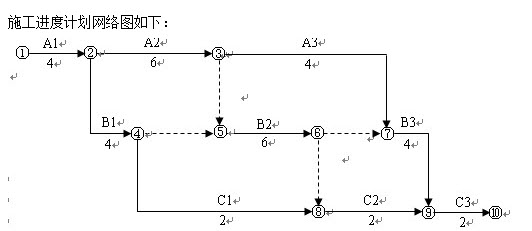

    问题: 1.根据表列项目与工时绘制施工进度计划横道图(按每项工作最早开始时间安排)。 2.用节点和箭头连接的方式指出关键线路(例如①②③…) 3.C1工作因故耽误了3周,是否影响总工期?为什么?这时的总工期是多少? 4.B1工作因故耽误了3周,是否影响总工期?为什么?这时的总工期是多少?
