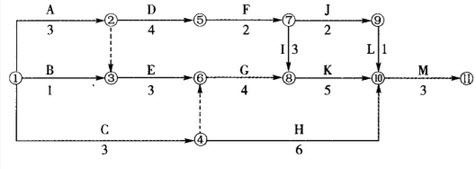

某工程项目按照《建设工程施工合同(示范文本)》签订施工合同,合同约定:吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。施工总进度计划如图3-5所示(时间单位:月)。
初始计划的总工期为多少,并确定关键线路及工作E的总时差。
事件1发生后,吊装机械闲置补偿费为多少?工程延期为多少?并说明理由。
事件2发生后,施工单位要求补偿费用和延长工期是否合理?并说明理由。
事件3发生后,施工单位是否可以提出费用和工期索赔?索赔金额为多少?并说明理由。
事件4发生后,预计工程实际工期为多少?建设单位要求缩短合同工期是否妥当?并说明理由。
