当前学科:矿业工程管理与实务
  • 题目: 简答题

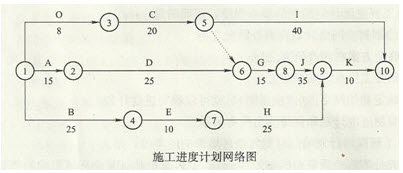

    背景: 某高炉工程在工程开工前,业主与公司签订了施工合同,并就施工进度安排取得了一致意见(进度计划如下图所示),E和G的施工全过程工作共同用一台塔吊;其中由于业主图纸送达延误致使B工作推迟10天。 问题: 1.在原计划网络图的条件下,计算计划工期关键路线,并说出如果先E后G工作使用塔吊,塔吊的合理进场(不闲置)时间。 2.用图示说明先G后E工作使用塔吊的工作关系。 3.在B工作延误条件下,采区先E后G工作使用塔吊,用图示说明工作关系,并确定B工作延误对工期变化是否有影响。 4.在B工作延误10天,塔吊使用顺序为先E后G的条件下,业主提出为确保工期将J工作压缩5天,是否可行?若可行,施工单位提出下列要求:J工作压缩5天增加赶工费25000元,塔吊闲置15天每天补偿塔吊租赁费600元;由于B工作延误10天造成其他有关机械闲置,人员窝工损失等综合损失45000元。施工单位上述要求是否合理?

      答案: <查看本题扣1积分>
