    某信息系统工程项目由ABCDEFG七个任务构成,项目组根据不同任务的特点,人员情况等,对各项任务进行了历时估算并排序,并给出了进度计划,如图:

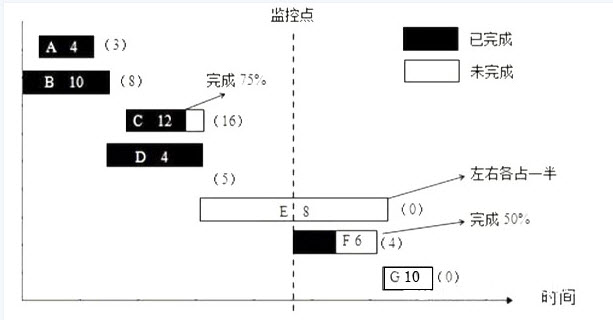

    项目中各项任务的预算(方框中,单位是万元)、从财务部获取的监控点处各项目任务的实际费用(括号中,单位为万元),及各项任务在监控点时的完成情况如图:

    本例给出的进度计划图叫什么图?还有哪几种图可以表示进度计划?

    请计算任务A、D和F的总时差和自由时差。

    请计算监控点时刻对应的PV、EV、AC、CV、SV、CPI和SPI。

    请分析监控点时刻对应的项目绩效,并指出绩效改进的措施。

    请计算该项目的总预算。

    若在监控点时对项目进行了绩效评估后,找到了影响绩效的原因并予以纠正,请预测此种情况下项目的ETC、EAC。
