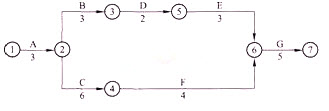

某水电站厂房为现浇钢筋混凝土结构。监理工程师批准的施工网络计划如下图所示(图中持续时间单位为月)。该工程施工合同工期为18个月。合同中规定,土方工程单价为16元/m³,土方工程量估算为22000m³;混凝土工程量估算为1800m³,单价为320元/m³;当土方或混凝土的任何一项工程量超过原估算工程量的15%时,则超出15%部分的结算单价可进行调整,调整系数为0.9。在工程进行到第四个月时,业主方要求承包商增加一项工作K,经协商其持续时间为2个月,安排在D工作结束后、F工作开始前完成,其土方量为3500m³,混凝土工程量为200m³。
