当前学科:建筑工程管理与实务
  • 题目: 简答题

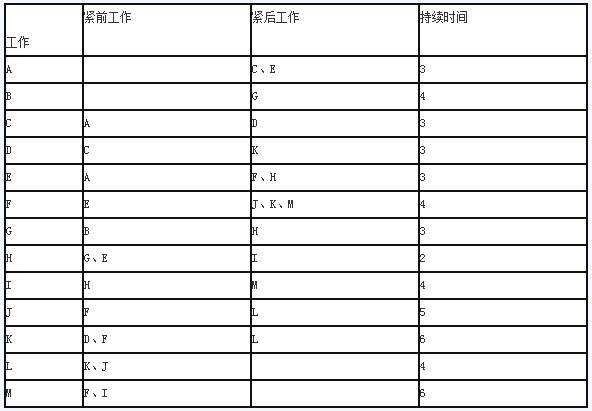

    背景 某公司中标某沿海城市一高层写字楼工程,该公司进场后,给整个工程各工序进行划分,并明确了各工序之间的逻辑关系如下表所示: 在工程施工过程中发生以下事件: 事件一:施工单位施工至E工作时,该沿海城市遭受海啸袭击,使该工作持续时间延长了2个月。经评估,施工单位人工费、机械费、临时建筑损失18万元。建筑物受到海水侵蚀,清理、返工费用25万元,施工单位提出了工期2个月、费用43万元的索赔要求。 事件二:施工单位施工至I工作时,由于业主指定材料的质量问题,造成施工单位人工费、机械费损失5万元。同时造成持续时间延长2个月。施工单位提出了工期、费用索赔要求。 事件一中,施工单位的索赔是否成立,并分别说明理由。

      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索
